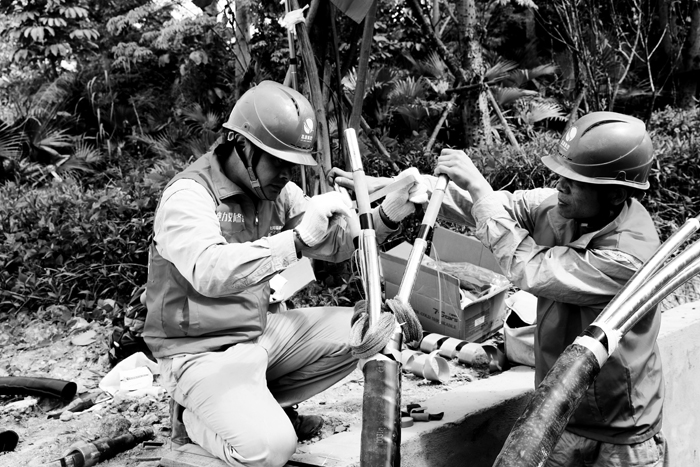

晚报讯(伯英 清霞 剑洪)“大伙再加把劲,今天一定要完成电杆和线路的迁改任务。”近日,在荔城区仪莘路,国家电网福建电力铁军(电力义修哥)共产党员服务队带领施工人员,正紧锣密鼓推进10千伏荔浦线、东延线迁改工程建设。这是国网莆田供电公司年末攻坚电力工程建设任务的一个缩影。 “前段时间由于受疫情影响,这个工程被迫延期。连日来,为尽快完工,我们倒排工期计划,调集精兵强将,紧抓物资准备,确保工程进度计划有序推进。”莆田供电公司城区线路班班长、现场施工负责人黄国兵说,当天,该工程顺利完工并送电,满足了周边工地施工用电。据悉,为抓紧年末电力工程建设最后的关键时期,莆田供电公司结合百日攻坚活动,加强项目全过程进度管理,建立了项目攻坚协调机制,细化工程全过程进度节点目标。同时,各参建部门、单位共同协作,发挥各专业管理优势,及时协调工作问题,并落实“日跟踪、周通报、月考核”,把好物资到货、停电施工、竣工验收、结算关闭等关键点,全力抓好项目推进,确保工程项目序时完成。 在各个施工现场,国家电网福建电力铁军(电力义修哥)共产党员服务队积极发挥先锋模范作用,共产党员亮身份、亮标准、亮承诺,细化工程管理流程,开展分片、分项目包干管理,跟进施工进度,严格管控标准化施工工艺水平。同时,逐级签订工程目标责任书,着重做好安全工作,进一步落实安全责任和安全措施,加强年终施工现场安全管控。 目前,莆田供电公司正全力加快推进110千伏昌山变电2号主变扩建工程、110千伏莆田中心变电站、清中变电站等12个基建项目,确保早日投运,服务地方经济社会发展。 |
