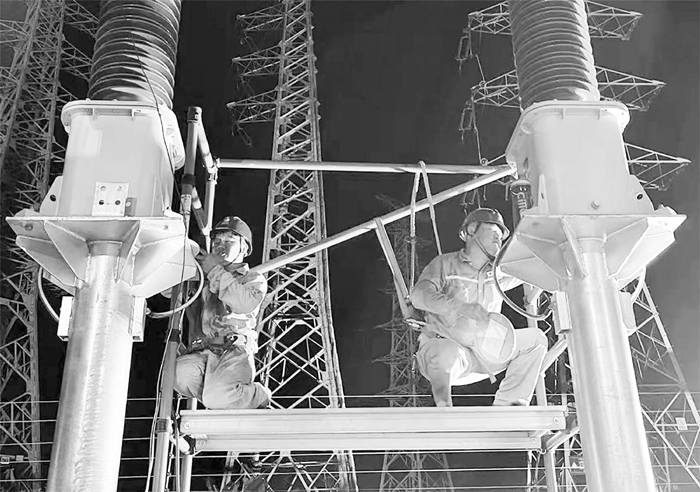

7月15日,在秀屿东庄镇220千伏栖梧变电站,国网莆田供电公司20余名施工人员紧锣密鼓地对扩建的2个110千伏出线间隔设备进行安装、试验,加快推进项目建设,保障福建永荣科技有限公司重点项目生产用电。
当日上午10时许,在变电站GIS设备旁,有2组作业人员分别进行汇控柜二次设备接线、六氟化硫表计安装及六氟化硫气体检测等作业。日头高挂,气温一升再升,空旷的作业现场没有一点遮挡,GIS等金属设备、工器具在烈日的炙烤下,更是烫手。作业人员顶着日晒、挥汗如雨,对照着设计图纸,不停地校对、调试。豆大的汗珠顺着脸颊不停地滑落。由于汗水浸湿,每个人的工装都显出半浅半深的双色。但他们丝毫不受影响,一丝不苟,专注手里的活,保证工程进度正常推进。 相对于烈日下的作业人员,在继保室忙碌的作业人员可算“舒适得很”了。为了保证设备在适宜温度环境下健康运行,继保室的空调全天候开启,也为在此调试保护装置、进行二次屏柜封堵的作业人员送来阵阵清凉。只见作业人员弯腰屈腿钻进开关柜中操作,时间一长,身体就僵硬酸痛起来。 “预计本月底或下月初,项目就要投产送电。任务艰巨,时间不等人,我们必须全力以赴。”莆田供电公司建设部项目经理薛永程介绍,目前项目安装作业已经进入最后阶段,有些验收工作也在同步进行中,为了抢工期、赶进度,连日来,该公司还利用晚上时间进行GIS设备耐压实验,“为了项目如期建成,公司各部门通力协作、昼夜加班,全力保障项目进度。” 据介绍,这两条线路投产后,将于周边变电站形成手拉手、双辐射供电模式,不仅能满足福建永荣集团的生产用电,也将进一步完善秀屿地区电网结构,提升区域供电能力和可靠性,确保群众夏季用电无忧。 (伯英 娜丽 永程) |
