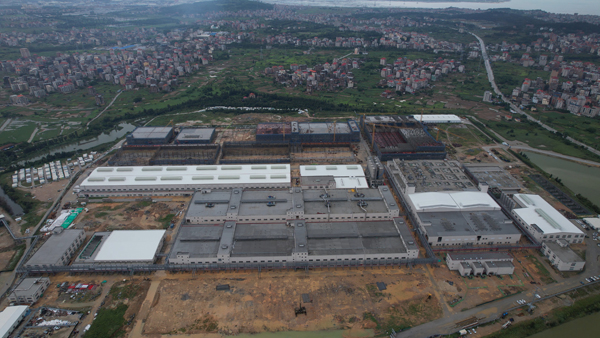

晚报讯(全媒体记者 许伯英) 近日,随着110千伏赛纤ⅠⅡ路6号至7号杆钢管跨越架完成拆除,导地线顺利跨越秀永高速并完成架设。福建莆田赛纤新材料有限公司110千伏专用变电站项目迎来里程碑式进展——配套线路工程全线贯通。这一关键节点的达成,标志着该项目向全面投运迈出决定性一步,将为正在建设中的赛纤循环再生绿色功能性新材料产业园提供稳定可靠的电力保障,助力区域绿色经济高质量发展。 本次配套线路工程始于220千伏栖梧变电站,止于拟建的110千伏霞塘专用变电站。全线新建110千伏线路总长2.21千米,新立杆塔11基。工程自2024年11月开工建设,国网莆田供电公司成立“项目专班”,积极对接高速交通、交警、国土资源等部门,协调解决线路施工的各种难题。 工程6号至7号杆跨越秀永高速的导地线架设作业,是施工难度最大的标段。秀永高速日均车流量超2万辆,施工需在不中断交通的前提下完成导地线架设高空作业。为此,莆田供电公司采用“无人机展放导引绳+张力放线”组合工艺,通过精准控制放线张力,将导地线摆动幅度控制在0.5米以内,满足施工规范要求。同时,电力施工人员与交通管理部门建立“24小时联动机制”,通过封道进行跨越封网、远程视频监控等措施,实现施工与通行“两不误”,有效攻克施工难题,稳步推进工程进度。 “专用变电站已经进入设备联调阶段,我们将加快变电站建设,尽早发动千亿产业集群的‘电引擎’。”莆田供电公司项目负责人陈敏表示,专用变电站远景建设3*50兆伏安主变压器,本期建设1号、2号主变压器,预计将于8月份正式投运,助力秀屿区石门澳工业园区迈向“世界级绿色新材料基地”,为区域经济高质量发展注入强劲动能。 |
