国家电网莆田电业局:战高温服务地方工业园区建设
【发布日期:2013-08-07】 【来源:】 【阅读:次】【作者:】

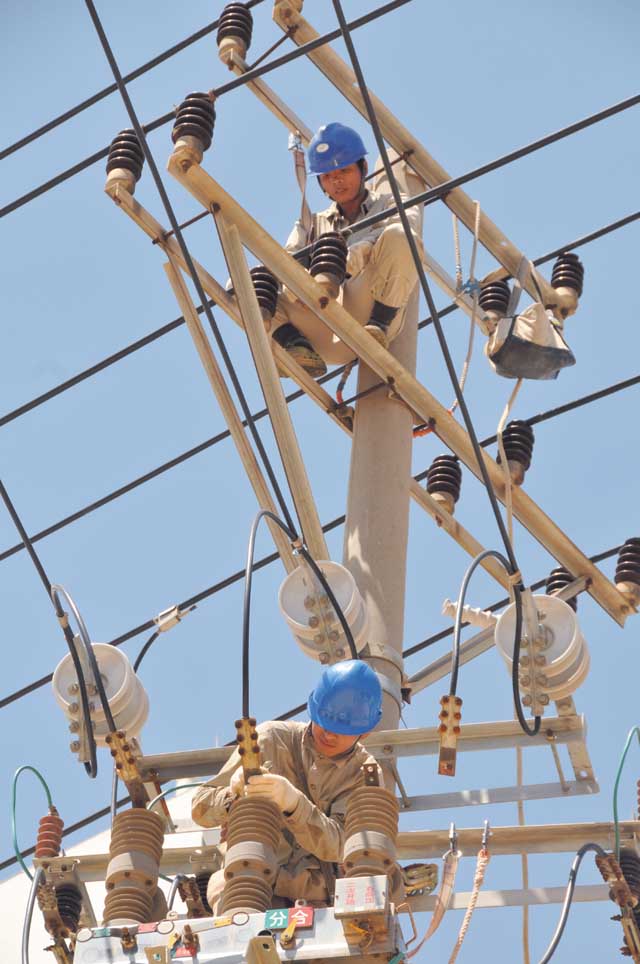

晚报讯(伯英 潘明 林鹏) 7月30日10时,在秀屿区笏石工业园区内,国家电网莆田电业局20多名施工人员头顶烈日,挥汗推进10千伏工业园区I、II路迁移改造工作。 据悉,根据园区建设规划,需扩宽笏石工业园区内笏南路,以满足园区发展的需求,可10千伏工业园区I、II路及支线有10多基水泥杆等电力设备在建设区内,需将该段杆线和变压器进行迁移。为全力配合园区建设,莆田电业局立即组织工程公司专业人员着手进行线路勘测,确定了杆线改道新路线,制定出切实可行的电力杆线迁移方案,并做好开挖基坑、物资等前期准备工作。当天,该线路按计划停电后,工程公司组织骨干力量,力争一天内完成施工任务。由于施工任务重,时间非常紧,施工人员分成两个小组,在吊车的辅助下,一组拆除旧线、一组架设新线路,顶着酷暑奋战在施工现场。 烈日高挂,不一会儿施工人员的衣服就被汗水湿透了,但大伙仍然干得相当卖力,立新杆、拆旧线等有序进行。滚滚热浪考验着工地上的施工人员,黝黑的脸上挂满了汗珠。 11时,气温高达35摄氏度,工作负责人蔡章乐告诉记者:“水泥电杆很容易吸热,经长时间曝晒后,烫得人难受。施工人员在电杆上作业,手经常被烫得缩回来。”“老蔡,让弟兄们下杆歇一歇,喝点水凉快凉快,施工任务再紧,也要保证安全第一!”为了确保施工安全,该局安全监察全程督促,来回对施工环节进行认真的监护和指导,并时刻提醒工作负责人注意施工人员防暑降温。 19时,经过施工人员连续13小时的奋力施工,共拆除旧线约1500米、水泥杆12基,新架设线路2000多米、新立电杆15基,迁移1台变压器,为园区发展起到了积极作用。 |
